Lắp điện mặt trời mái nhà phải thông báo UBND cấp xã: Quy trình 2 bước đơn giản
Kể từ ngày 26/6, Nghị định 243/2026 chính thức có hiệu lực, theo đó phần lớn hộ gia đình muốn lắp đặt hệ thống điện mặt trời áp mái để tự dùng và kết nối với lưới điện đều phải thực hiện thủ tục thông báo hoặc đăng ký với cơ quan chức năng có thẩm quyền trước khi triển khai.
Ai phải thông báo và thông báo đến đâu?
Theo quy định mới, đối với hệ thống điện mặt trời đấu nối vào lưới điện hạ áp (dưới 1kV), tổ chức hoặc cá nhân có trách nhiệm gửi thông báo tới UBND cấp xã trước khi tiến hành lắp đặt. Trường hợp duy nhất được miễn trừ là hệ thống có công suất dưới 1kW.
Với các hệ thống không đấu nối lưới nhưng có công suất từ 100kW trở lên, nghĩa vụ thông báo UBND cấp xã vẫn được áp dụng. Riêng hệ thống đấu nối ở cấp điện áp trung áp từ 1kV đến 35kV trở lên mà không có nhu cầu bán điện dư thì phải thông báo lên UBND cấp tỉnh.
Trên thực tế, đại đa số hộ dân hiện nay sử dụng hệ thống hòa lưới (on-grid) hoặc hệ thống hybrid — tức hòa lưới kết hợp pin lưu trữ — để đảm bảo nguồn điện vào ban đêm hoặc những lúc trời thiếu nắng. Những trường hợp này đều thuộc phạm vi điều chỉnh của Nghị định 243/2026.
2 bước thực hiện thủ tục thông báo
Với hộ gia đình đấu nối hệ thống điện mặt trời vào lưới điện hạ áp và không có kế hoạch bán lại điện dư, quy trình thông báo được rút gọn đáng kể — chỉ cần gửi đến một đầu mối duy nhất là UBND xã hoặc phường, thay vì phải liên hệ nhiều cơ quan như trước đây.
Bước 1: Điền thông tin theo Mẫu 01
Người dân cần hoàn thiện Mẫu 01 ban hành kèm theo phụ lục của Nghị định. Các thông tin bắt buộc bao gồm: họ tên, số định danh cá nhân hoặc số căn cước công dân, địa chỉ thường trú, số điện thoại liên hệ, mã khách hàng sử dụng điện và vị trí cụ thể của hệ thống dự kiến lắp đặt.

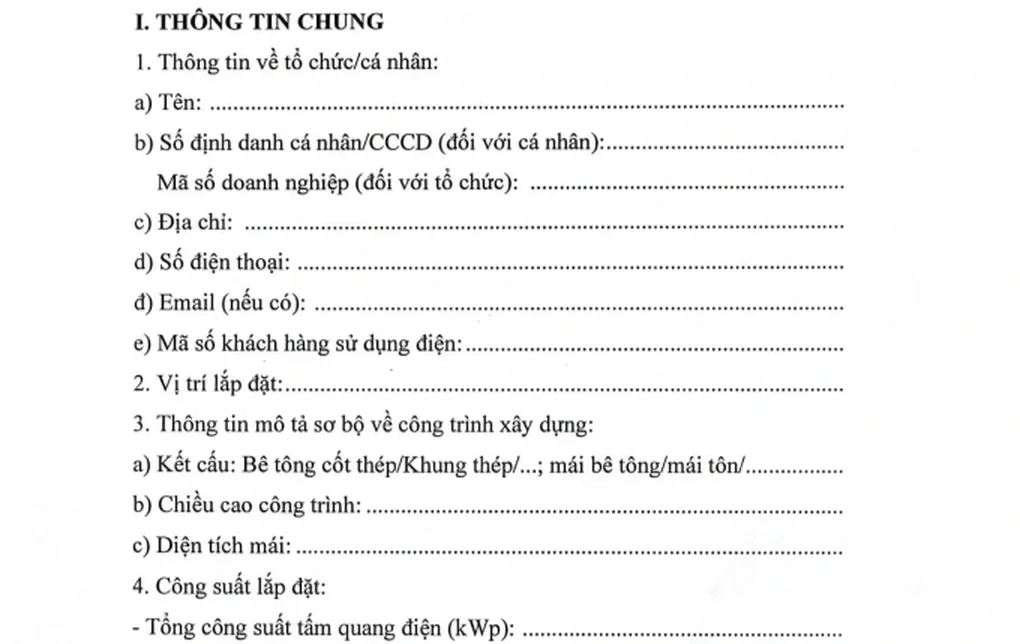

Một số thông tin người dân cần điền theo Mẫu 01 khi thông báo lắp điện mặt trời mái nhà có đấu nối với lưới điện hạ áp (Ảnh: Chụp màn hình).
Ngoài thông tin cá nhân, mẫu thông báo còn yêu cầu khai báo sơ lược về công trình: kết cấu mái, chiều cao, diện tích; công suất lắp đặt của tấm quang điện; công suất inverter; dung lượng hệ thống lưu trữ điện nếu có; phương án xử lý sản lượng điện dư (có bán hay không); cùng với thời gian dự kiến khởi công và hoàn thành.
Bước 2: Nộp thông báo và chờ phản hồi
Sau khi hoàn tất Mẫu 01, người dân gửi thông báo đến UBND xã hoặc phường tối thiểu 10 ngày làm việc trước ngày bắt đầu thi công. Thủ tục có thể thực hiện trực tuyến thông qua Cổng Dịch vụ công quốc gia hoặc ứng dụng định danh quốc gia VNeID.
Trong vòng 3 ngày làm việc từ khi tiếp nhận thông báo, UBND cấp xã có trách nhiệm chuyển tiếp thông tin đến các đơn vị liên quan như điện lực, xây dựng, phòng cháy chữa cháy và môi trường để phối hợp theo dõi theo đúng quy định.
Nếu hết 10 ngày làm việc kể từ ngày gửi thông báo mà không nhận được yêu cầu tạm dừng từ cơ quan chức năng, người dân hoàn toàn có quyền tiến hành lắp đặt theo đúng nội dung đã khai báo. Chỉ khi đơn vị điện lực xác định nguy cơ quá tải lưới điện, cơ quan có thẩm quyền mới ra thông báo yêu cầu tạm hoãn việc lắp đặt và vận hành hệ thống.
Cảm ơn bạn đã dành thời gian theo dõi bài viết. Nếu bạn đang quan tâm đến các chủ đề về năng lượng tái tạo, chính sách điện mặt trời hay các quy định pháp lý liên quan, đừng bỏ qua những bài viết tiếp theo ngay bên dưới.
